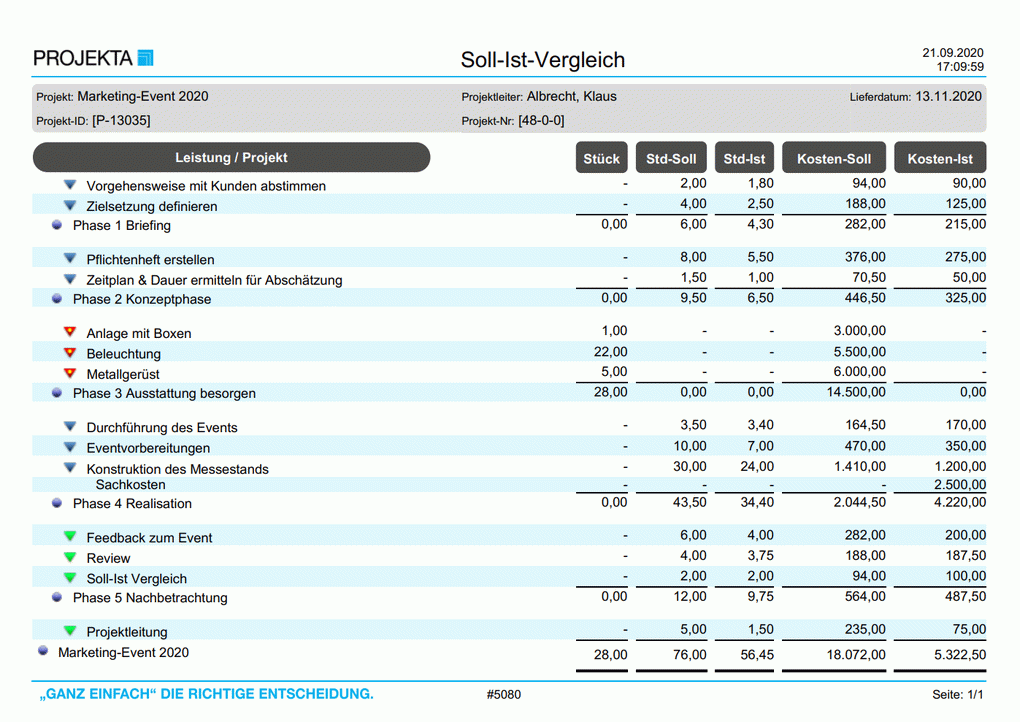

Soll-Ist-Vergleich (A5080)

Der Bericht Soll-Ist-Vergleich (A5080) stellt in tabellarischer Form die Sollstunden den Iststunden sowie die Sollkosten den Istkosten gegenüber. Dabei werden Unterschreitungen in "grün", Überschreitungen der jeweiligen Position in "rot" dargestellt.

Jedes Projekt ist unterteilt in Unterprojekte und Leistungen. Zu jeder Leistung sind einzelne Werte und zu Unterprojekten Zwischensummen sowie zu Hauptprojekten die Gesamtsummen einsehbar. Folgende Werte werden angegeben:

  • Stück (wird nur für Sachkostenleistungen angegeben, ist ansonsten immer 0)
  • Std-Soll (die Soll-Stunden entsprechen den geplanten Stunden für die jeweilige Leistung)
  • Std-Ist (die Ist-Stunden entsprechen den tatsächlich benötigten Stunden für die jeweilige Leistung)
  • Kosten-Soll (die Soll-Kosten nimmt man als die Kosten an, wie teuer die jeweilige Leistung werden wird)
  • Kosten-Ist (die Ist-Kosten sind die tatsächlichen Kosten der jeweiligen Leistung)

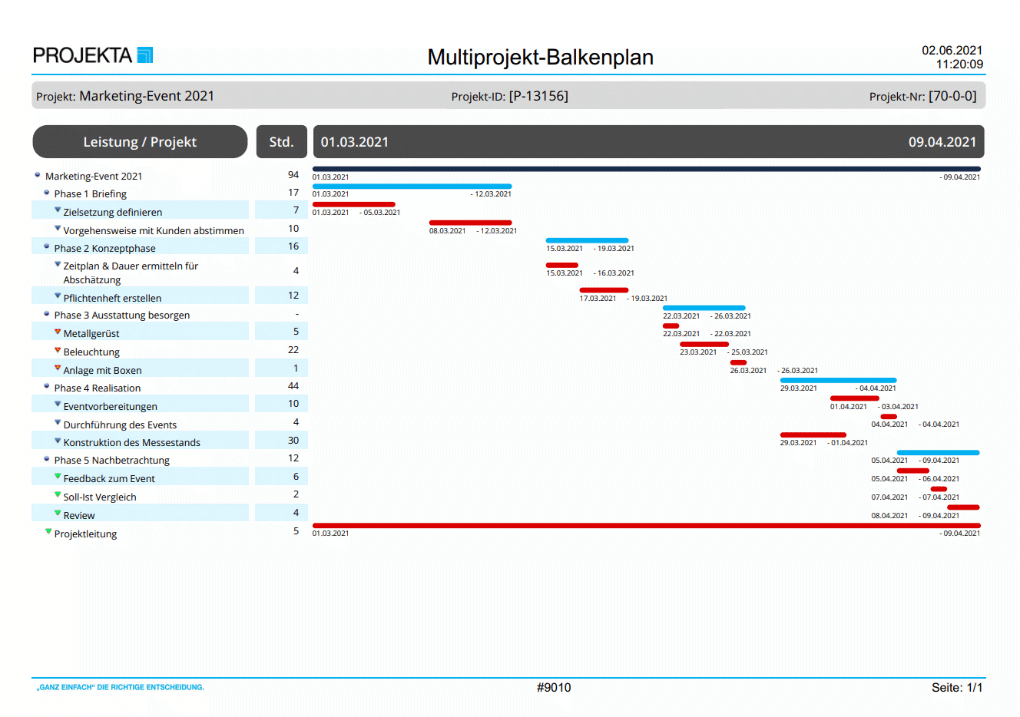

Multiprojekt-Balkenplan (A9010)

Der Bericht Multiprojekt-Balkenplan (A9010) stellt grafisch eine Mehrzahl an Projekten auf einem Zeitstrahl gegenüber. Der Bericht enthält zusätzliche Details zu den in den Projekten enthaltenen Leistungen.

Jedes Projekt ist unterteilt in Unterprojekte und Leistungen. Zu jedem Element sind folgende Werte angegeben:

  • Zeitraum (von-bis; geplanter Soll-Zeitraum)
  • Stunden (geplante Stunden)
